В жилом комплексе «Домодедово парк» продолжаются строительные работы.
Корпус 13:
Выполнены работы на 100%: мобилизация (ПОС), вертикальная планировка, монтаж системы водопонижения, работа системы водопонижения, разработка котлована, замещение грунта песком, бетонная подготовка, фундаментная плита, устройство монолитных конструкций подземной части, устройство гидроизоляции и утепления монолитных конструкций нулевого цикла, обратная засыпка, устройство монолитных конструкций надземной части, устройство кровли, устройство лестничных маршей, устройство наружной каменной кладки.

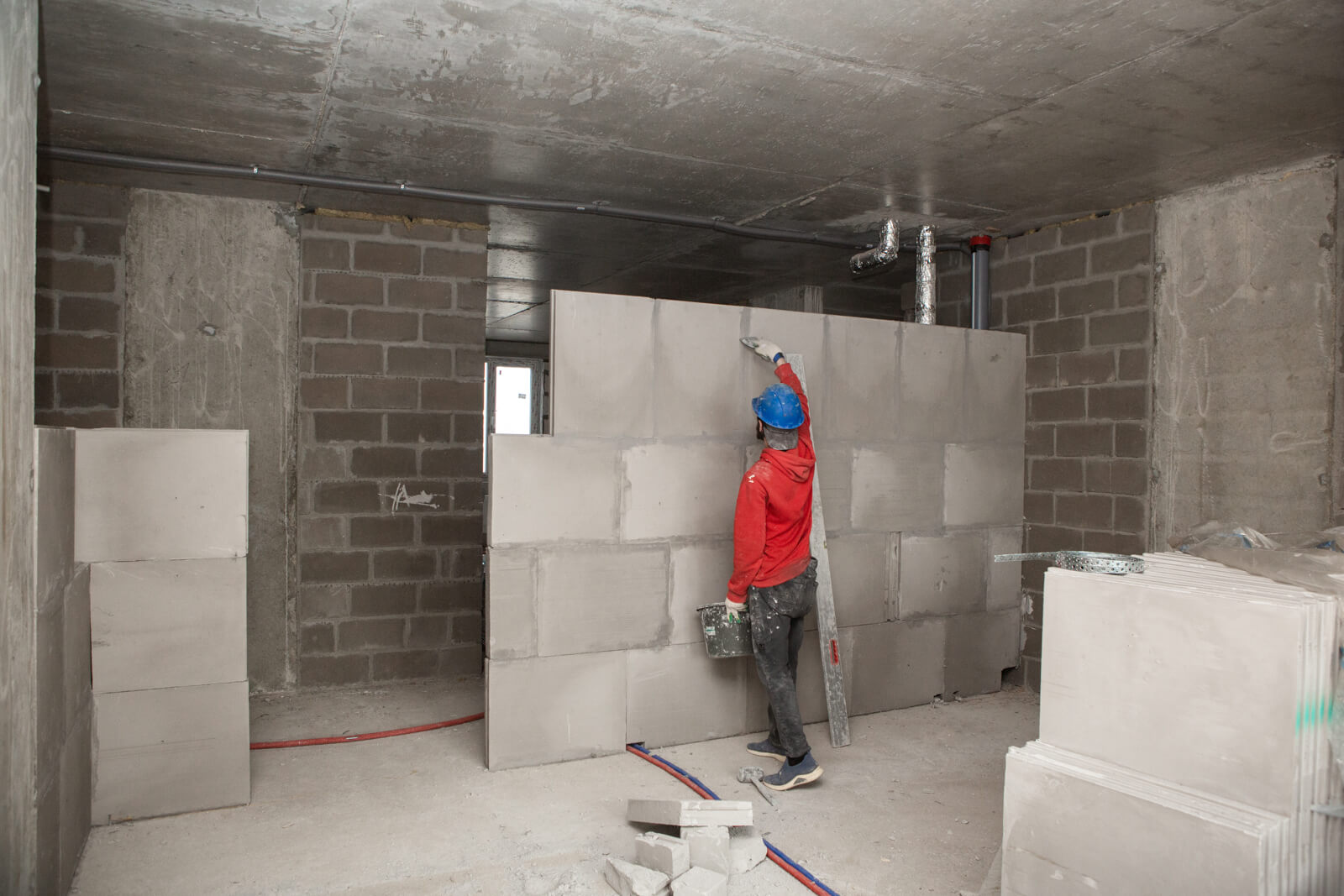

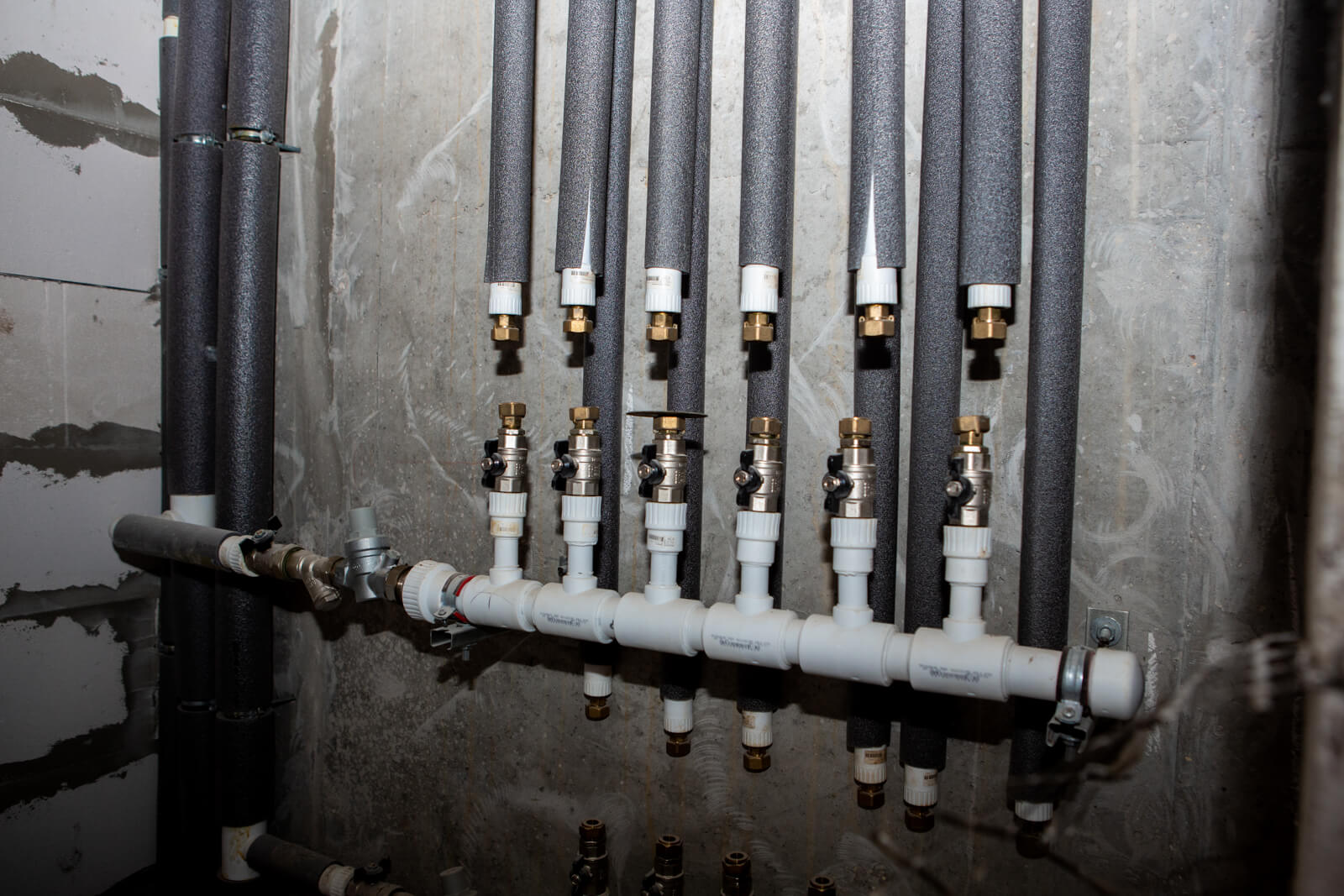

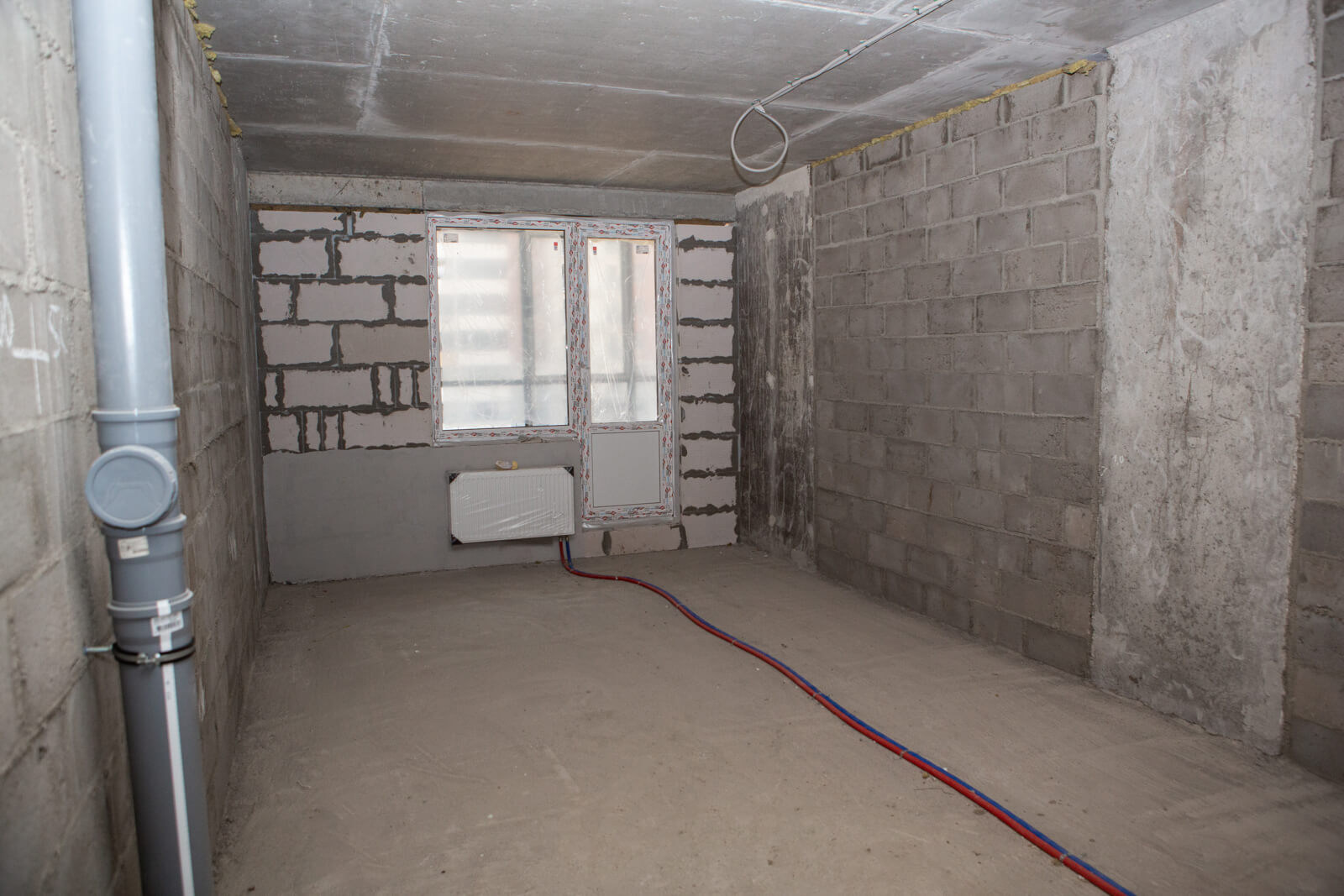

Ведутся работы: устройство внутренней каменной кладки и перегородок – 95%, устройство наружных сетей (ТС, К1, В1, К2) – 98%, устройство внутренних инженерных систем (ОВ, ВК, ЭОМ, СС, ИТП) – 70%, устройство ИТП – 93%, устройство оконных блоков ПВХ – 92%, монтаж холодного остекления – 55%, монтаж НВФ – 50%, отделка МОП – 25%, монтаж лифтов – 20%.
Корпус 14:
Выполнены работы на 100%: мобилизация (ПОС), вертикальная планировка, монтаж системы водопонижения, работа системы водопонижения, разработка котлована, замещение грунта песком, бетонная подготовка, фундаментная плита, устройство монолитных конструкций подземной части, устройство гидроизоляции и утепления монолитных конструкций нулевого цикла, обратная засыпка, устройство монолитных конструкций надземной части, устройство кровли, устройство лестничных маршей, устройство наружной каменной кладки, устройство оконных блоков ПВХ.
Ведутся работы: устройство внутренней каменной кладки и перегородок – 89%, устройство наружных сетей (ТС, К1, В1, К2) – 97%, устройство внутренних инженерных систем (ОВ, ВК, ЭОМ, СС, ИТП) – 72%, устройство ИТП – 93%, монтаж холодного алюминия (остекление лоджий) – 70%, монтаж НВФ – 87%, отделка МОП – 35%, монтаж лифтов – 40%.
Многоуровневый паркинг на 900 м.м:
Выполнены работы на 100%: мобилизация (ПОС и ВЗИС), вертикальная планировка, разработка котлована, устройство фундаментов, сборные железобетонные конструкции выше нуля, устройство каменной кладки.

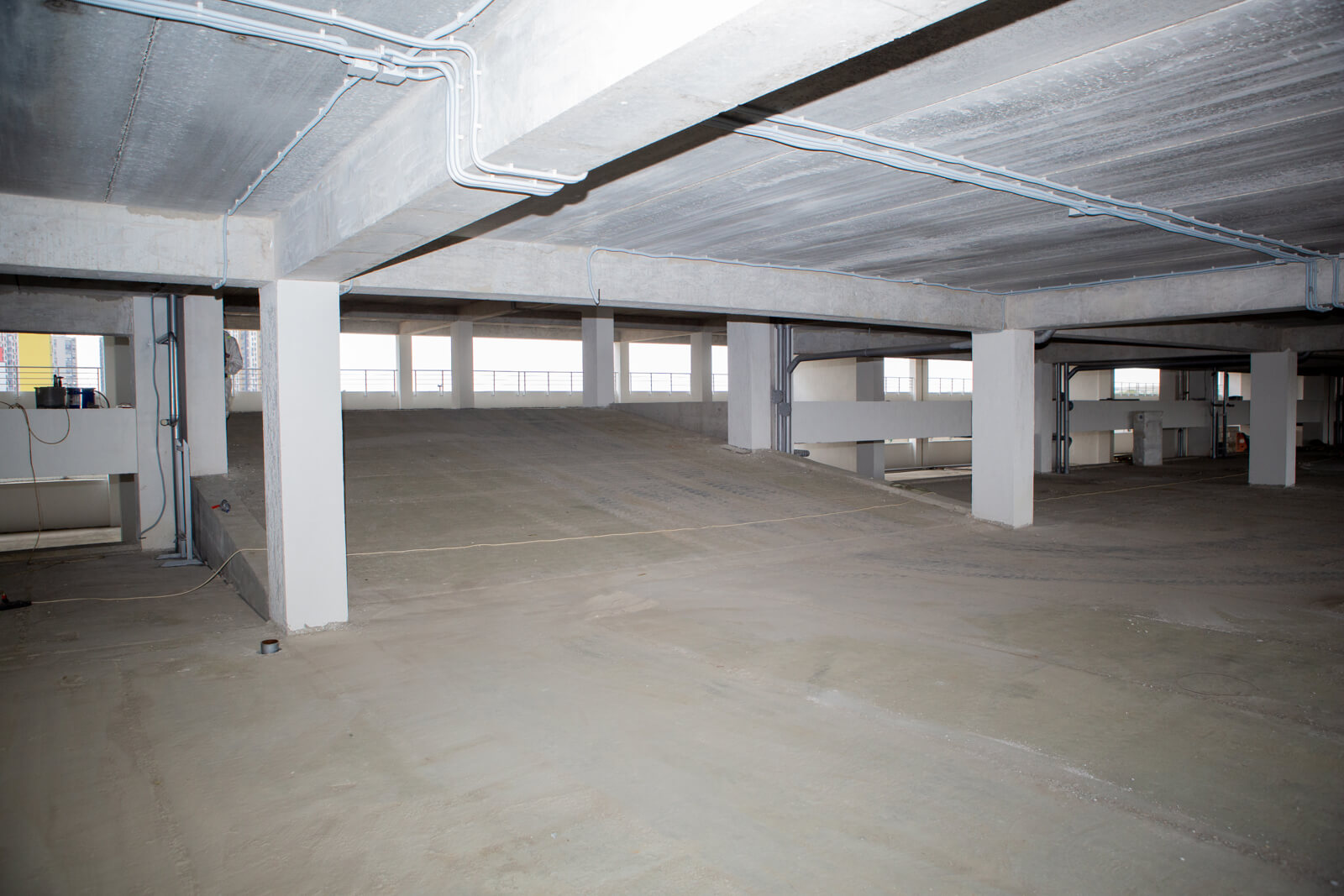

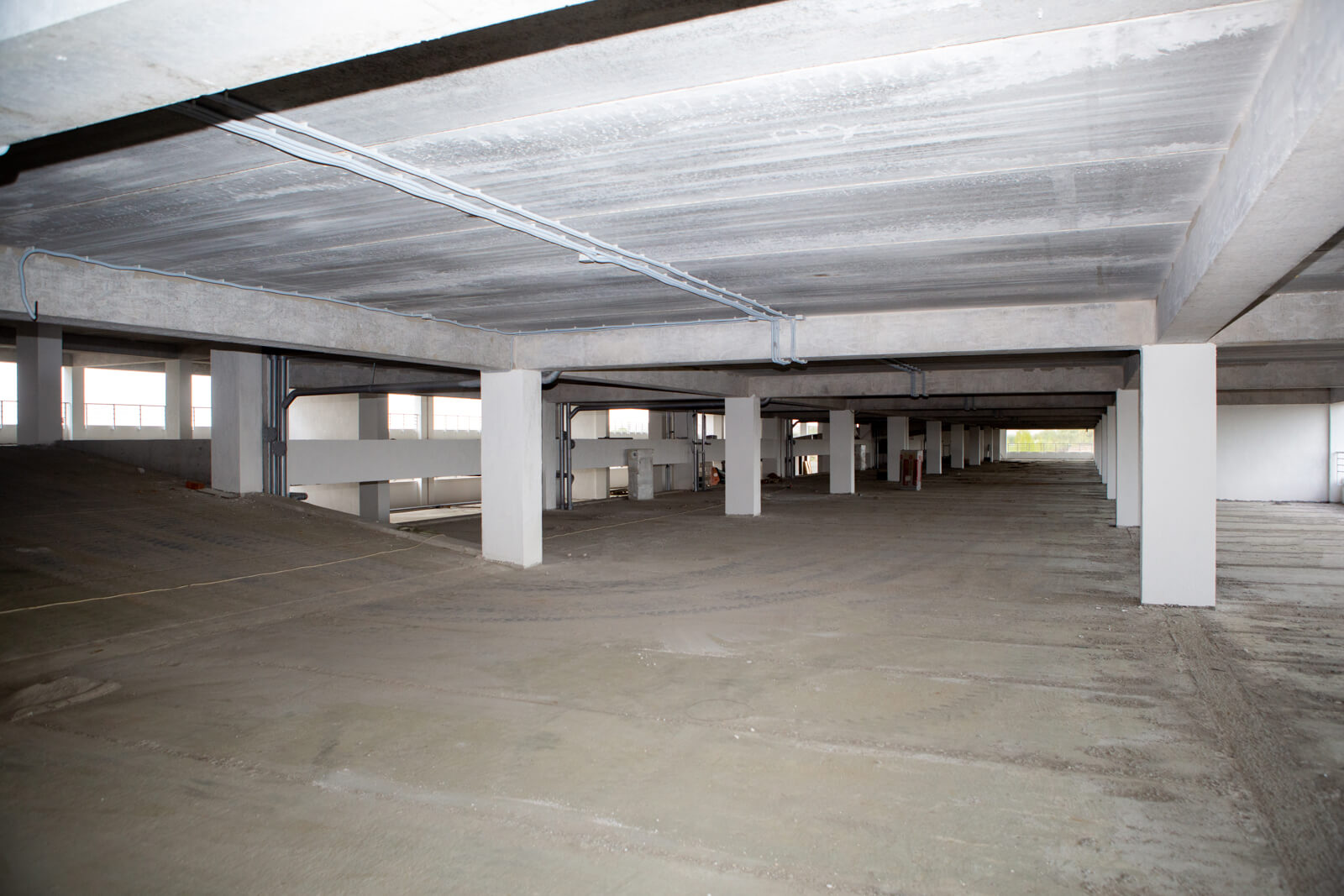

Ведутся работы: устройство полов – 40%, устройство наружных инженерных сетей (К1, В1, К2) – 25%, устройство внутренних инженерных систем – 60%.
Следите за ходом строительства в специальной рубрике «Фотодневник стройки» или в режиме онлайн.
